福建水电站施工案例

时间:2023-11-23 发布者: 点击:10142次

一、项目概况

某项目位于福建山坡位置,附近图纸多山石及岩石分布,

项目所在地,土壤电阻分布不均,从我公司参入接地施工类似附近工程的«岩土工程勘测报告书»中看到,此地形视电阻率测量值范围为:740.60~1967.0Ω.m,地下水位较深,更大 冻土深度为0.40m。土壤电阻率的更大 值为1967.0Ω•m,平均值为:1286.6Ω•m,原接地网采用接地深井作为主要降阻材料,配合扁钢和降阻剂达到降阻效果,目前,因为腐蚀等原因造成接地网阻值升高,现场测试结果是高于2Ω•m,独立地网想要降到1.5Ω以下,采用传统的接地降阻方式会导致施工难度大、造价过高的情况出现。我公司经现场勘测,针对本次项目独立地网提出降阻措施、施工方法。

二、方案设计

在整个方案的设计过程中,我们结合周边的环境因素综合分析,受可用面积的限制,接地材料应选择阻值小的材料,因此考虑碳凝接地电极与离子接地极配合使用,新的地网必须保证长效、稳定、安全的运行,避免二次或多次开挖,进行不必要的维护、修理。

根据现有的施工可供开挖的条件,结合现场土壤的实测阻值的情况比较分析,该项目建议采电阻值低的碳凝接地电极与离子接地极配合的立体地网结构,来提高电流泄导效率,延长地网使用年限。在有限的施工开挖面积下, 为使整个地网电阻达到接地要求值,并且保持阻值的稳定,设计使用“雷克石”  模块和离子接地极配合使用,用 镀铜扁钢带作为地网连接线,为保证地网与碳凝接地电极的连接强度,保证地网的安全运行寿命,镀铜扁钢与电极的连接采用放热焊接连接。

三、接地网施工方案

设备所处位置土壤电阻率预测平均值为1286.6Ω.m。我们本着从人身及设备安全考虑,以降低接触电势和跨步电压为目的, 并符合我国接地设计规范要求建议建设主接地网加设水平铺设的人工接地体作为接地。地网开挖面积不足,因该场地所处位置土质较差、土壤电阻率平均值较高,所以采用物理降阻剂代替换土法,我们只需按施工要求将水平连接线及接地电极埋放于冻土层以下(越深越好),电极沿路位置进行埋设,用镀铜扁钢把地网做成网格形状,四周应闭合,这样的话就可以形成一个有效,可靠,稳定的接地网。具体的施工方案如下:

1、为了有效提高接地效果,确保试验设备试验数据的准确率,施工完成后需对实验室接地引下线进行测量,确保阻值符合设计要求。

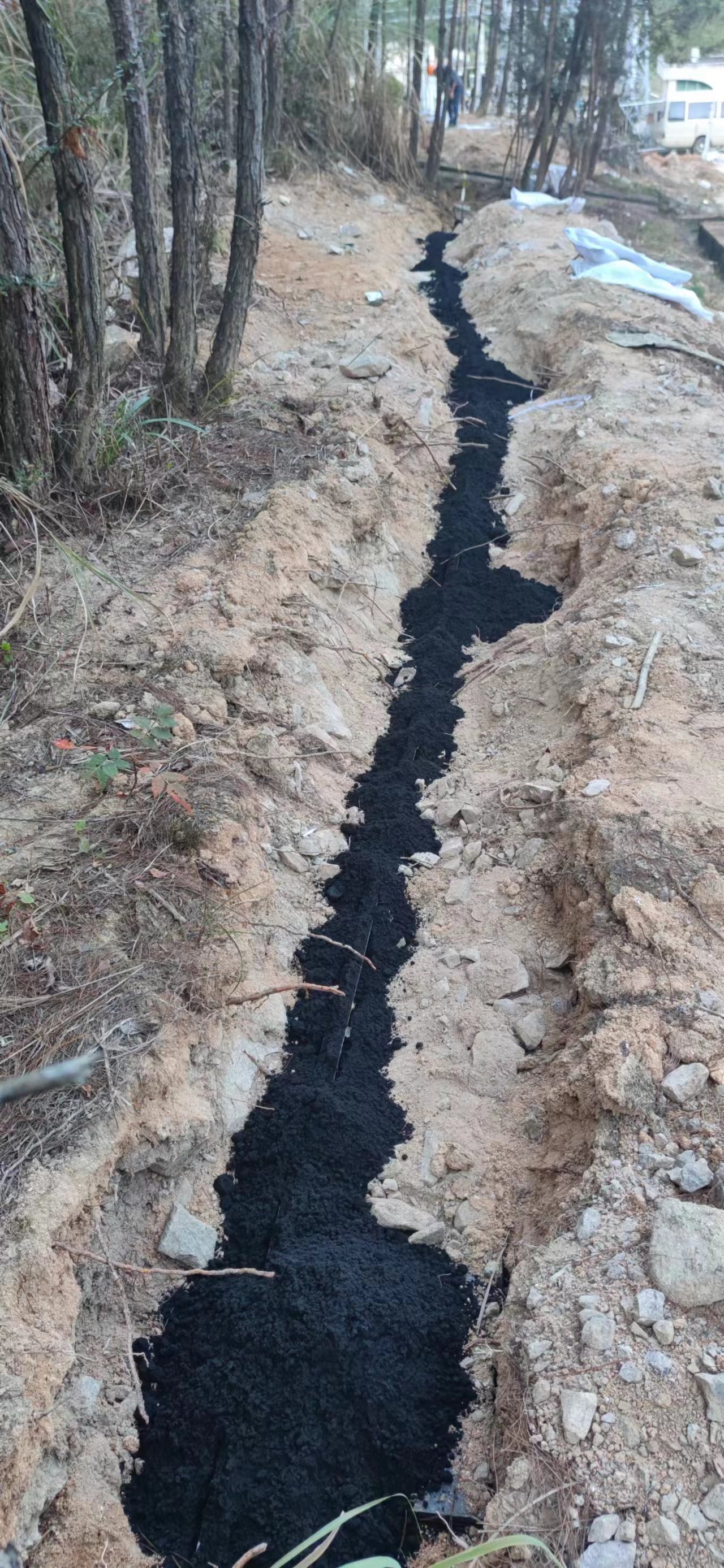

2、按指定的位置经确认后,沿着确定好的位置开挖地基沟,宽度为 0.5m, 深在 0.8 米(以挖到冻土层以下为准),并清除杂物、碎石,开挖地极沟时必须注意不损坏地下原有基础设施(如地下电缆、光缆、排水管等)。

3、电极铺设完成后在电极表面及四周再铺上低电阻的物理降阻剂,回填一半时,压实再倒入适量的水,首先回填细土,然后回填原土土壤并夯实,最后才可回填较粗土壤,回填时务必逐层夯实, 回填完成再压实加水沉淀即可(确保电极和土壤的完密结合)。

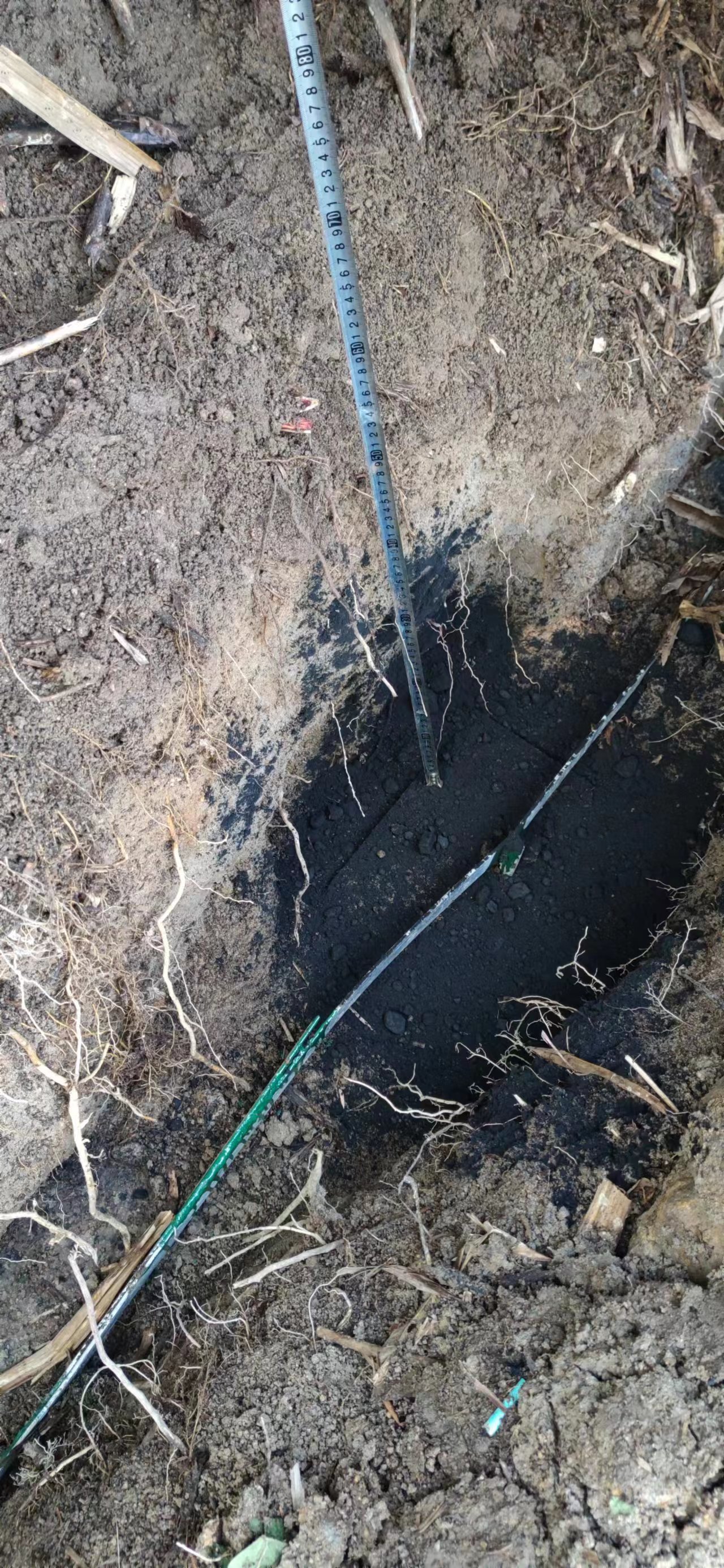

4、电极与电极间距建议以 3 米为佳,如环境条件不允许,可适度放宽或缩小。

5、地网回填后,对地网阻值进行测量,达到设计要求值以后进行全部回填;没达到阻值要求继续增大地网面积,直到达到要求为止。

6、 建成地网阻值必须小于2Ω。可沿建筑物四周埋设离子接地极,主网通过镀铜扁钢和主网连接,然后与原接地网连接。
